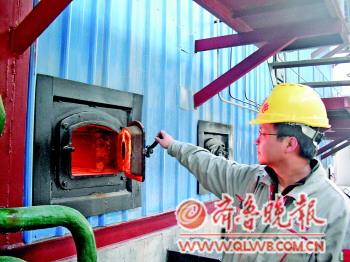

本报11月20日讯(记者 赵丽 王光照 王光营 实习生 潘清凤) 记者从济南热电获悉,继19日点炉之后,西客站热源厂一台70兆瓦链条式热水锅炉运转正常,根据锅炉升温曲线,出水温度正在逐渐往上提。据介绍,目前主管网中存水量较大,加热及循环需要一定时间,估计到21日夜间,不少用户家中就能感觉到热乎气。 20日上午,记者来到济南热电西客站热源厂,在锅炉车间,1号锅炉已经点炉,工作人员正在主控室实时监测运行参数进行调控。据介绍,西客站热源厂自2009年开始建设,工程建成后主要为京沪高铁济南西站、安置区及周边热用户提供热源。热网建设随市政道路施工展开,累计完成11.8公里。根据规划,2011-2012年采暖季计划供热面积100万平方米。 20日,该厂安全生产处处长阮磊介绍说,经过前期调试,19日,1号锅炉点火成功,目前运转正常,出水温度30℃。因为该台锅炉是新设备,需逐步升温,而主管网中存水量较大,加热及循环也需要一定时间。他估计,到21日夜间,不少居民能感觉到暖气片有热乎气。不过,因为锅炉和管网都是首次投入使用,暖气热起来还需要一定时间,为此这一片区也将进行为期15天的供暖调试,以保证12月5日能达到正式供暖的条件。 阮磊介绍说,目前已点火的1号锅炉为70兆瓦链条式热水锅炉,今冬它将作为主力炉工作。同时,2号锅炉也随时待命,在特殊情况下可及时投用。 西客站安置区 开收采暖费 本报11月20日讯(记者 赵丽 王光照 王光营 实习生 潘清凤) 记者从济南热电西客站热源厂获悉,20日起,西客站片区内的回迁安置住宅开始收取采暖费,采暖费根据面积和用暖天数来收取,自12月5日起计算天数。济南热电西客站热源厂在安置一、二区设置了两处便民服务点,为居民提供维修、维护、收费服务。
| |
