学苑变电站竣工验收,荷花路电缆铺设月底完成
省运会各项电力工程临近尾声
2014年04月22日  来源:齐鲁晚报
【PDF版】

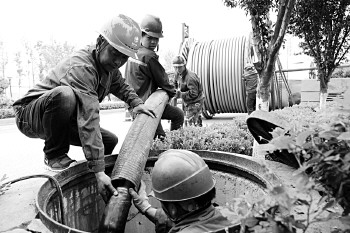

  工作人员正在往地下隧道牵引电缆。本报记者 公素云 摄
     本报济宁4月21日讯(记者 公素云 通讯员 魏司法) 目前,省运会各项电力工程已接近尾声。21日,为省运会场馆提供电源保障的110千伏学苑变电站开始验收。同时,为该变电站提供进出线路的荷花路地下电缆铺设工程正紧张进行,预计本月底竣工。学苑变电站和文体变电站两变电站将同时为省运会提供电源保障。
  目前,为省运会场馆提供电源保障的学苑变电站已经竣工,通往该变电站的进线电缆、出线电缆也正在紧张的铺设当中。在位于奥体中心西侧的荷花路上,供电公司工作人员正在铺设地下电缆。所铺设电缆直径为9厘米,一盘电缆长544米,约重7.4吨,整个电缆工程预计需要6条并行电缆,共计在地下铺设约2万米电缆。由于电缆较沉,每根电缆都由二三十名工人协同架设完成。“学苑变电缆铺设工程南起宁文线20号杆,北至学苑变电站,全长共计3128米,是目前济宁市最长的一段地下电缆工程,目前电缆铺设已经完成三分之一,预计本月底可全部完成。”学苑线电缆铺设工程项目经理赵兴建说。
  据介绍,省运会场馆采用双电源,学苑变电站将与已建成的文体变电站共同为省运会提供电源保障,在一处电源出现故障时可以不影响正常用电。此外,济宁市供电公司还启用了4台移动发电车,并且制定了详细的应急预案和保电方案,确保省运会期间的正常用电。
