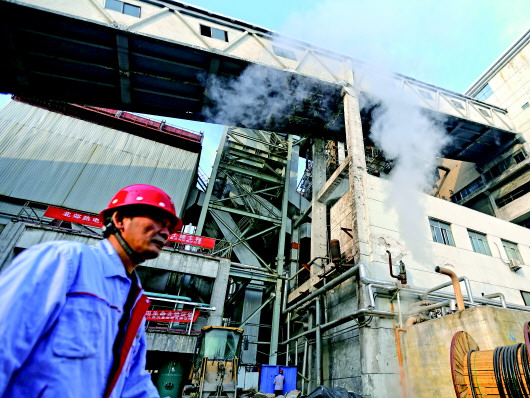

济南北郊热电厂已经开始点火。 通讯员 任璐 摄
本报10月13日讯(记者 蒋龙龙) 天气渐凉,市民也越来越关心今冬的供暖问题,尤其是不少家住自管站小区的居民,更为换热站迟迟没有动静而着急。但据记者调查发现,济南热电、热力等所管辖的换热站已于9月底完成全部注水打压工作,现已投入到冷水调试阶段,预计10月15日前能够全部完成。但东城已完成注水的自管站所占比例仅不到两成。
9月29日,本报曾报道了济南东城供热自管站为了降低费用,迟迟不进行注水打压。一旦耽误了注水打压的时间,换热站可能在供暖初期就会掉链子,引起供暖不热,耽误居民供暖。济南供热企业负责人介绍:“为了保障供暖效果,自管站也应该在10月15日之前打压。”
目前距离供暖季正式开始只有一个月,那么自管站打压注水的情况如何呢?记者调查发现,济南热电、热力等热企所管辖的换热站已于9月底完成全部注水打压工作,但自管站注水率很低,东城已完成注水的自管站所占比例仅不到两成。
家住洪楼西路15号院的刘先生反映自己所在的小区是由自管站负责供暖,目前尚未进行注水。“这些年每年都是这样,正式供暖快开始的时候,别人家中暖气都热起来了,我们这里才开始注水。看着周边小区街坊邻居家里温度都能够达标,自己也只能是干着急。家中的老人和孩子本身又容易感冒,所以只能自己开空调提高点温度。”记者来到了位于洪楼西路上的换热站,发现这里没有任何动静。
济南热力有限公司相关负责人介绍,目前济南热力所管辖的换热站已于9月底完成全部注水打压工作,现已投入到冷水调试阶段,预计10月15日前能够全部完成
为确保今年辖区自管站能够如期注水调试,早在9月上旬,热力公司就向自管站管理单位、物业及相关部门送达了提前注水工作联系函,希望其能够在10月15日前完成换热站全部注水工作。但截至10月11日,据统计,已完成注水的自管站所占比例仅不到两成。
当前距离正式供热还有一个月时间,一个换热站从开始注水到按照正常的供热流程整体调试下来需要10-20天时间,如果没有这个检查调试的过程,在正式供热后,一旦出现跑冒滴漏或站内设备故障等问题,维修往往需要数天时间,如此一来,会直接影响居民的正常用热。
目前,对于尚未进行注水的自管站,济南热力将继续主动沟通协调以及提供技术支持等措施,督促并帮助自管站按时注水、调试,以保障用户冬季正常用热。“另一方面,对于拒不注水、调试的自管站,济南热力也将进一步加强与其相关单位沟通协调,督促自管站尽快完成注水调试工作。”
