鲁南高铁曲菏段梁济运河特大桥已现雏形

今年8月份,大桥有望实现合龙

齐鲁晚报     2020年04月24日
一 纸 蝶 变  只 为 一 城
0531-85193700 13869196706
读者热线>>>
找记者 上壹点
2020.4.24
星期五
  承担526孔箱梁制作
济宁制梁场9月底收官

  当日,记者来到中铁一局集团第五工程有限公司济宁制梁场,偌大的制梁场内,提梁机、龙门吊高耸,整齐码放的箱梁下自动喷淋系统正不间断对箱梁表面进行喷淋养护。架设好的高铁线路在制梁场东侧犹如一条银灰色巨龙蜿蜒前行,行走在制梁场内,宛如穿梭在钢铁水泥森林之中。制梁场位于汶上县康驿镇三十里铺村,场区旁边就是高铁线路,鲁南高铁从这里一路向西进入嘉祥县境内连接菏泽。而箱梁制作完成后,也是从这里利用千吨级的提梁机提上桥墩,依次架设。
  “每个标准箱梁长约32米,重达825吨,需要310立方混凝土和67吨重的钢筋才能制成。”中国中铁一局鲁南高铁济宁制梁场书记廖晓东告诉记者,济宁制梁场是鲁南高铁济宁段第二座制梁场,于去年4月份投入使用,承担着新建鲁南高速铁路526孔箱梁预制任务。截至4月21日,济宁制梁场共完成箱梁预制281孔,完成梁场生产任务53.4%,预计9月底完成所有制梁任务。
  “每制作完一孔箱梁需要20个小时,而后期养护则需要26天。”据廖晓东介绍,箱梁制作完成后还需反复进行张拉检验、经过自动压浆、喷淋、风干后才能达到质量标准。最后再由1000吨提梁机提到架桥机下面,利用龙门吊吊运至运梁车,按照线路方向依次铺设。
  鲁南高铁曲菏段共分为三个标段,中铁一局负责其中二标段的施工任务,这一标段从兖州到嘉祥,长32.88公里,是鲁南高铁曲荷段中地质状况最复杂,施工难度最大的一个标段。全线难度最大节点控制工程都在二标段,分别有采空区,跨日兰高速,跨运河。目前,中铁一局全线推进速度在整个鲁南高铁处在前列。
一桥飞架东西两岸
梁济运河特大桥8月合龙

  箱梁是铺设高速铁路最重要的组成部分,承载着高速列车的日常运行,济宁制梁场内仅能生产32米、24米、16米长的标准箱梁。中铁一局负责的鲁南高铁曲菏段二标段跨越梁济运河连接嘉祥北,承建鲁南高铁梁济运河特大桥,需要在梁济运河上方将125米的连续箱梁架设在河面,济宁制梁场内的提梁机和运梁车都是千吨级,无法满足架设需求。在河面上方制作、架设箱梁成为摆在中铁一局工作人员面前的唯一选择。
  在鲁南高铁曲菏段梁济运河特大桥跨运河125米连续梁施工现场,记者看到一座横跨东西的大桥已出现雏形。粗壮的桥墩已经建好,在制梁区,百余名工人头戴安全帽,有序地进行模板安装、钢筋绑扎,并对绑扎好的箱梁浇筑混凝土。在东侧50米和56米连续箱梁施工现场,吊车正将2.3吨重的预压块吊运至箱梁上方,用来测试支撑箱梁钢结构的承载力,现场一派繁忙景象。
  据现场施工人员介绍,在桥梁工程上进行连续箱梁施工时,他们分成了17个节段,逐步施工,从桥墩附近开始分节段绑扎钢筋、浇筑混凝土,如此反复,像拼积木一样一节一节拼起来,从两侧向中间分别施工,直至在河面中央合龙,预计今年8月份,鲁南高铁梁济运河特大桥即可实现合龙。

  文/齐鲁晚报·齐鲁壹点记者 邓超 图/视频见习记者 康岩 通讯员 陈得印 孔宵

  2020年是鲁南高铁建设的关键年份。今年以来,济宁市交通运输局、济宁市高铁建设指挥部在做好防疫工作的前提下,全力推动鲁南高铁项目复工复产,目前各项建设工作已步入正轨,并加速推进。22日,齐鲁晚报·齐鲁壹点记者探访了这一备受瞩目的重点项目。

  扫码看视频。

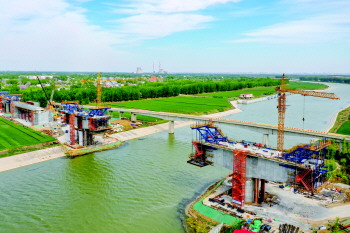

  在建中的鲁南高铁梁济运河特大桥。
■今日本报B01-B04 ■本版编辑:李蕊 ■组版:曾彦红 ■校对:周惠娇
