A01版:重点

A02版:壹读·评论

A03版:壹读·重磅

A04版:壹读·调查

A06版:壹读·关注

A07版:动向·国际

A08版:专版

A09版:财经

A10版:财经

A11版:青未了·作文

A12版:青未了·人间

A13版:文娱·影视

A14版:乐动·看点

A15版:新闻·速览

A16版:封底·看点

B01版:今日济南

B02版:泉城事·壹现场

B03版:今日济南·泉城事

B04版:壹起游

L01版:今日聊城

L02版:今日聊城·城事

L03版:今日聊城·关注

L04版:今日聊城·城事

L05版:今日聊城·教育

L06版:今日聊城·综合

L07版:今日聊城·综合

L08版:今日聊城·专题

W01版:今日威海

W02版:今日威海·关注

W03版:今日威海·教育

W04版:今日威海·城事

WR01版:荣成资讯

WR02版:荣成资讯·城事

WR03版:荣成资讯·关注

WR04版:荣成资讯·教育

国网荣成市供电公司

齐鲁晚报     2020年07月22日
全方位开展汛期供电设备隐患排查整治
完成35千伏朱口线升级改造

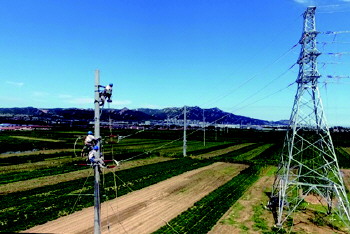

  “110千伏荣南线11号至22号铁塔基础正常,无土壤松动滑坡现象。”7月15日,国网荣成市供电公司输电运检班巡视人员针对近期连日多雨天气对山区输电线路基础情况进行排查,确保汛期电网供电设备安全稳定运行。
  进入7月以后,荣成地区的降雨量骤增,为确保输电线路及供电设备迎峰度夏和防汛期间安全平稳运行,国网荣成市供电公司结合历年来积累的运行数据开展细致分析,制定了详实的排查计划和整治措施,组织开展了全方位覆盖的隐患排查专项行动。
  排查期间该公司输电运检班充分利用无人机、远红外测温仪等设备,对各主干线路、设备引线之间的接头等部位进行详细的检查,对有缺陷的线路及时进行消缺,保障居民、企业的可靠用电。同时,组织彩虹共产党员服务队深入全市重要用户配电室,对供电线路、电缆和配电设施的安全隐患进行检查,并重点对客户用电设备运行管理、应急预案、安全工器具、消防器材配置、备用电源等进行排查。针对检查出的安全隐患,下达用电检查结果通知书,督促其限期整改,并将整改情况及时反馈,确保检查不留死角。
  下一步,国网荣成市供电公司将隐患排查治理工作常态化,模拟迎峰度夏期间强降雨等突发情况,针对电网短时间内出现主网故障、变电站失电、配网线路故障等方面开展实战演练,进一步提高公司员工应急处置能力和实战能力,为荣成电网安全稳定运行提供可靠地技术支撑。
  (王路平 樊金岭 钱华建)
  7月14日,在国网荣成市供电公司党员突击队员“肩抗手抬”支援下,该公司完成35千伏朱口线升级改造。该线与此前投运的玄朱线一起实现了35千伏朱口站与35千伏玄镇站联络互通,自此,朱口地区告别长期单电源供电历史,今夏供电将更加安全可靠。
  35千伏朱口站是荣成南部电网重要的变电站之一,自1999年投运以来,一直处于单回35千伏线路供电状态。原35千伏朱口线#12-#57杆为原10千伏线路升压运行,受荣成沿海区域环境影响,存在杆身、导地线腐蚀较为严重,连接金具氧化接触不良,中间段无架空地线,风偏不足、线树矛盾等安全隐患,对荣成南部电网供电可靠性存在较大影响。
  为进一步优化荣成南部电网网架结构,提升电网精益运维水平,国网荣成市供电公司在省市公司支持下,在为朱口站增上第二电源35千伏玄朱线的同时,全面启动35千伏朱口线升级改造工程。改造工程共需新建钢管塔5基、角钢塔9基,18米水泥杆1基,架设双回路导线长度共18260米。

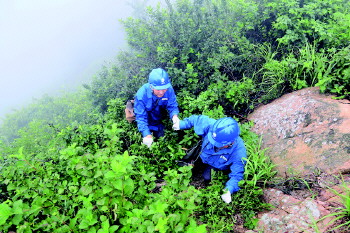

  35千伏朱口线新建杆塔大部分都在槎山陡峭山壁,无路可通,塔材、物料运送难度非常大,线路基础多为岩石土质构造,不利开挖。顶住巨大的施工压力,国网荣成市供电公司彩虹共产党员服务队用双脚从荆棘中踏出一条攀山路,靠着肩抗手抬,成功将60多吨塔材送上山巅。采用无人机展放牵引绳的方式完成林区内导地线架设。朱口线的升级改造和玄朱线的建成投运,彻底解决了35千伏朱口站单线供电的电网风险问题,极大提升了人和区域电网运行的可靠性,为平稳迎峰度夏提供可靠电力保障。
