A01版:重点

A02版:壹读·评论

A03版:壹读·重磅

A04版:壹读

A05版:壹读·关注

A06版:壹读·关注

A07版:壹读·济南

A08版:壹读·济南

A09版:聚焦

A10版:财经

A11版:动向·国际

A12版:文娱·影视

A13版:青未了·人间

A14版:乐动·看点

A15版:新闻·速览

A16版:封底·看点

K01版:今日潍坊

K02版:今日潍坊·城事

K03版:今日潍坊·城事

K04版:今日潍坊·城事

L01版:今日聊城

l02版:今日聊城·综合

L03版:今日聊城·城事

L04版:今日聊城·城事

N01版:今日德州

N02版:今日德州·关注

N03版:今日德州·健康

N04版:今日德州·视觉

Q01版:今日青岛·头版

Q02版:今日青岛·民生

Q03版:今日青岛·社会

Q04版:今日青岛·民生

W01版:今日威海

W02版:今日威海·城事

W03版:今日威海·城事

W04版:今日威海·城事

WR01版:荣成资讯

WR02版:荣成资讯·城事

WR03版:荣成资讯·关注

WR04版:荣成资讯·教育

WW01版:文登时讯

WW02版:文登时讯·社保

WW03版:文登时讯·城事

WW04版:文登时讯·专版

国网荣成市供电公司

齐鲁晚报     2020年06月10日
加快推进35千伏朱口站单线治理进度
完成三条10千伏配网线路“手拉手”互联
  6月6日-7日,国网荣成市供电公司20余名彩虹共产党员服务队员,放弃周末节假日休假,主动参与35千伏朱口站单线治理攻坚战,帮助施工单位完成玄朱线#6塔的塔材搬运、分类、组立,加快推进35千伏朱口站单线治理进度。
  35千伏朱口站是荣成南部电网重要的变电站之一,投产以来一直处于单回35千伏线路供电状态。原35千伏朱口线#12-#57杆为原10千伏线路升压运行,受荣成沿海区域环境影响,存在杆身、导地线腐蚀较严重,连接金具氧化接触不良,中间段无架空地线,风偏不足、线树矛盾等安全隐患,对荣成南部电网供电可靠性存在较大影响。
  为进一步优化南部电网网架结构,彻底解决35千伏朱口站单线和35千伏朱口线跨山段线路老旧问题,国网荣成市供电公司积极提报技改项目,为朱口站增上第二电源35千伏玄朱线,该线路全长2.65千米,新立双回角钢塔9基,双回钢管杆5基,动态投资434万余元。
  35千伏玄朱线改造线路段横跨槎山风景区,海拔近540米,复杂的地理环境给工程方案制定、路径审批、民事协调、基础施工、材料运输带来巨大挑战。在专业部门及属地供电所配合下,工程进度取得实质性进展,铁塔组建部分基本完成,仅剩位于山顶的#6塔。

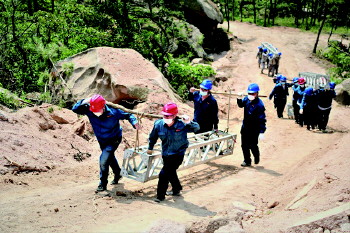

  6号塔位于山顶,最陡山坡倾斜度近70度,车辆运送材料只能运抵海拔200多米的#7塔基处,距山顶仍有近3公里,施工器材、杆塔材料只能依靠人力背运。为确保在迎峰度夏用电高负荷到来前竣工,国网荣成市供电公司党员服务队利用周末节假日,主动参入,帮施工队伍完成塔材搬运、分类、组立,为后续工程快速推进打下坚实基础。
  近年来,随着人和镇经济的快速发展,对该区域的整体电网负荷和供电可靠性要求越来越高。35千伏玄朱线工程投运后,联络互通35千伏朱口站\35千伏玄镇站,彻底解决了单线供电的电网风险,有利于荣成南部电网的计划检修和运行方式变更,能极大提升该区域电网运行的可靠性,满足负荷增长对电力的需求,为平稳迎峰度夏提供可靠电力保障。
(王录刚 杜超)
  6月7日,随着荣成市10千伏龙源线接入10千伏油厂线环网箱备用间隔,龙源线、油厂线、观海线3条10千伏线路“手拉手”工程竣工。
  为确保在夏季高峰负荷到来前完成龙源线改造,形成“手拉手”供电,国网荣成市供电公司结合配电线路实际情况,全面评估电网整体供电能力,多次现场勘察,精心设计,制定切实可行的实施方案和负荷改接方案。

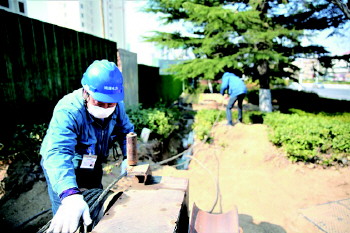

  受新冠肺炎疫情影响,土建施工推迟复工一个多月,为确保工程如期完成建设投产,国网荣成市供电公司组织各参建单位重新梳理工程进度及质量把控,与周边小区学生家长沟通施工时间段,避免因施工影响学子们正常网课,参建人员放弃节假日休息加快进度,最终将工期由原来3个月压缩到45天。停电改接期间,国网荣成市供电公司多次现场勘察,优化停电改接方案,通过分段停电分批施工完成改接作业,最大限度减少了停电次数及影响范围。
  10千伏龙源线改造涉及多处老旧小区用户改接,土建施工需要在小区内破碎混凝土院面进行管道铺设,给施工增加了极大的难度。本着“一停多修”的原则,将油厂线政府支线YJLV-3×70铝电缆更换为YJV22-3×400电缆,新建了4台环网箱,极大满足周边用户夏季用电负荷的急速增长。
  本次10千伏龙源线改造将10千伏油厂线与10千伏观海线主线路连接,三条线路形成“手拉手”环网供电,当线路某部分出现故障,可在短时间内隔离故障部位,从两侧开关向非故障段客户正常供电,这样既能避免发生大面积停电事故,缩短故障抢修时间,还可以减少停电损失,提高了供电优质服务质量。
  此次工程惠及周边2600余户居民和13家企业、单位,也为进一步提升区域电网迎峰度夏供电可靠性打下坚实基础。
